无电力供应 西班牙72户家庭新房建成却无法入住

[复制链接]
查看13 | 回复0 | 昨天 19:17 | 显示全部楼层 |阅读模式 来自: 罗马尼亚

华新报欧浪新闻14日消息(记者/洛雨)西班牙马拉加省Estepona市一处新建住宅小区因无法接通电力供应,导致72户家庭至今无法搬入已完工的新房,相关问题已持续超过七个月,引发业主强烈不满。

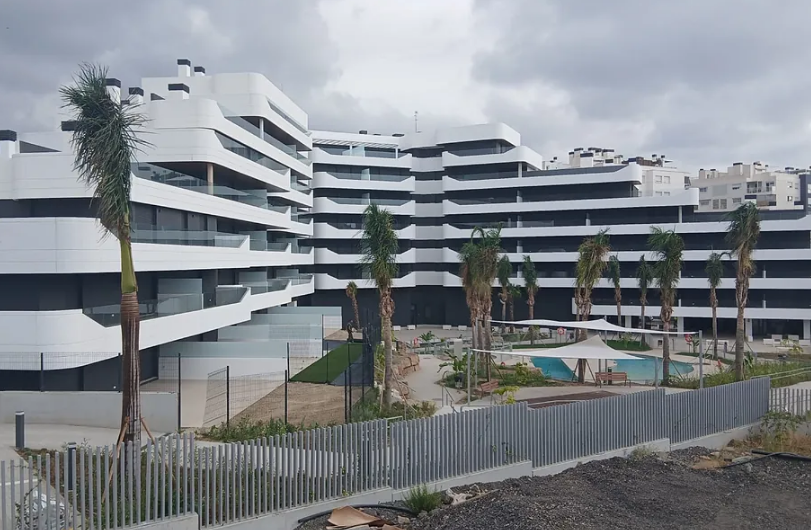

涉事住宅小区名为ALMA,工程早在2025年中便已完工,但由于电力供应问题迟迟未能解决,项目至今无法取得首居许可证,住户也无法合法入住。

电力公司Endesa表示,市政府虽在2021年启动用电预留程序,但未按要求提交完整资料,导致申请未被正式受理。直到2025年12月,市政府才重新向电力公司申请用电容量,但此时当地电网已处于饱和状态,无法新增供电。由于须遵循申请时间顺序,电力公司也无法对该小区给予优先处理。

受影响居民认为,市政府、开发商以及电力公司在项目规划和执行中均存在责任,但最终承受后果的却是购房家庭。部分业主已卖掉原住房,却被迫暂住亲友家中;还有家庭在新房空置的同时继续承担房租或贷款压力,生活陷入困境。

居民要求Endesa尽快履行供电义务,并呼吁市政府紧急协调解决电力问题、加快发放首居许可证。同时,他们也对开发商要求业主“放弃购房或无证交房”的做法表示不满。

Estepona市政府已向西班牙生态转型部发函,要求采取措施缓解新开发住宅的电力短缺问题,并承认国家电网已开始显现无法满足沿海地区人口增长需求的压力。

受影响家庭已宣布将于2026年1月16日举行抗议活动,若问题仍无法解决,不排除在马拉加甚至马德里采取进一步行动。(世界报)
